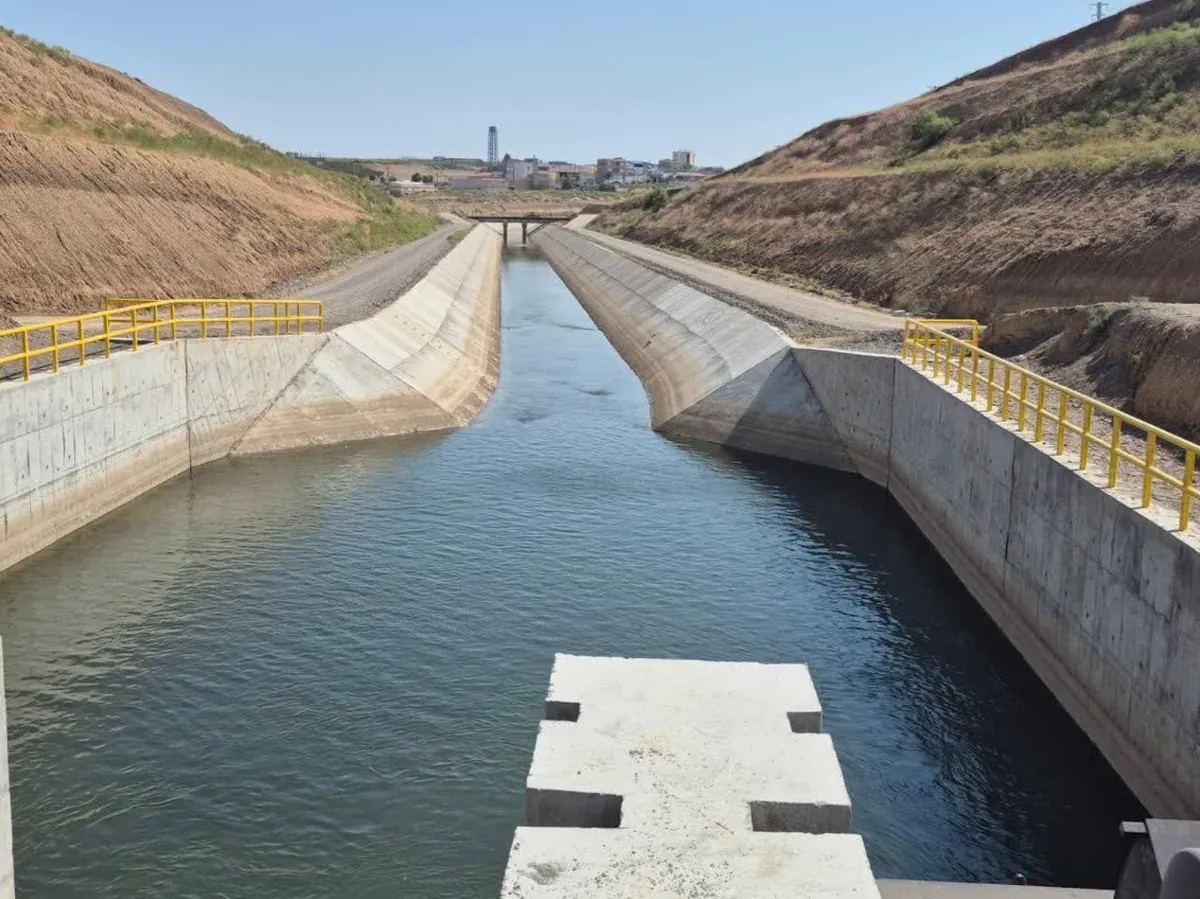

اردبیل - ایرنا - نماینده مجری شبکه آبیاری و زهکشی خداآفرین گفت: ۸۵ کیلومتر از کانال اصلی خداآفرین در استان اردبیل آماده بهرهبرداری است و تاکنون بیش از ۷.۵ همت برای آن هزینه شده است.
خسرو حمزه پور روز پنجشنبه در گفت و گو با خبرنگار ایرنا اظهار کرد: این شبکه آبیاری به طول ۹۲ کیلومتر و در قالب چهار ناحیه عمرانی به وسعت ۳۶ هزار و ۷۰۰ هکتار در شمال استان اردبیل در حال احداث است.
وی ادامه داد: از کل کانال اصلی این طرح در حال حاضر بیش از ۸۵ کیلومتر آباندازی شده و آماده بهرهبرداری است و تلاشها برای تکمیل مابقی طرح در حال انجام است.
وی تصریح کرد: کانال اصلی خداآفرین با سیفونهای ۶ گانه بطول ۹۲ کیلومتر اجرا شده و فقط در انتهای آن حدود ۲۰۰ متر لایینیگ و یکسری ابنیه فنی باقیمانده که تا یک ماه آینده به اتمام خواهد رسید.
حمزه پور اظهار داشت: شبکه اصلی نواحی اول و دوم به مساحت ۱۵ هزار و ۵۰۰ هکتار و ۲۴ ایستگاه پمپاژ به اتمام رسیده و در حال بهرهبرداری است و ناحیه عمرانی چهارم نیز با ایستگاههای پمپاژ ۶ گانه و به مساحت ۹ هزار و ۷۰۰ هکتار به اتمام رسیده و در مرحله تحویل آب به جهاد کشاورزی میباشد.
وی تصریح کرد: ناحیه عمرانی سوم خداآفرین با مساحت ۱۱ هزار و ۵۰۰ هکتار با ایستگاههای پمپاژ ۱۴ گانه توسط پیمانکاران ذیصلاح در حال انجام بوده و در صورت تامین اعتبار کافی تا پایان امسال به پایان خواهد رسید.
حمزه پور گفت: کل سطح شبکه در سه شهرستان اصلاندوز، پارسآباد و بیلهسوار به میزان ۳۶ هزار و ۷۰۰ هکتار احداث شده و در حال حاضر بیش از ۲۵ هزار و ۲۰۰ هکتار با ۳۰ ایستگاه پمپاژ به اتمام رسیده و تحویل بهرهبرداری شده است.
نماینده مجری طرح خداآفرین در استان اردبیل افزود: نیرورسانی کل طرح خداآفرین با پستهای پنجگانه و ۷۴ کیلومتر خطوط ۱۳۲ کیلوولت و ۲۶۵ کیلومتر خط ۲۰ کیلوولت به اتمام رسیده و در مرحله تحویل تاسیسات به شرکت های زیرمجموعه توانیر است.
وی اعتبار هزینه شده برای این طرح بزرگ را بیش از ۷.۵ همت عنوان کرد و گفت: ارزش روز تاسیسات این طرح بالغ بر ۶۰ همت میباشد و برای تکمیل و اتمام کل طرح بیش از ۲.۲ همت نیاز است.
شبکه پایاب سد خداآفرین در این استان با هدف استفاده بهینه و مهار آبهای مرزی ، اجرای الگوی کشت، تغییر اراضی از دیم به مزارع آبی، جلوگیری از مهاجرت عشایر ، افزایش تولید محصولات زراعی و باغی ، بهبود وضعیت اقتصادی منطقه ، افزایش میزان اشتغال زایی در منطقه و بهرهگیری از شیوههای نوین آبیاری اجرا میشود.
این شبکه دارای ۴۳ باب ایستگاه پمپاژ، چهار پست برق ۱۳۲.۲۰ کیلوولت و یک پست برق ۱۳۲.۲۳۰ کیلوولت مغان و همچنین بالغ بر ۳۰۰ کیلومتر خطوط نیرورسانی ۱۳۲ کیلوولت و ۹۲ کیلومتر کانال اصلی میباشد و تاکنون نواحی عمرانی اول و دوم تا ۴۳ کیلومتری کانال اصلی با هدف تامین آب راهاندازی شده است.
